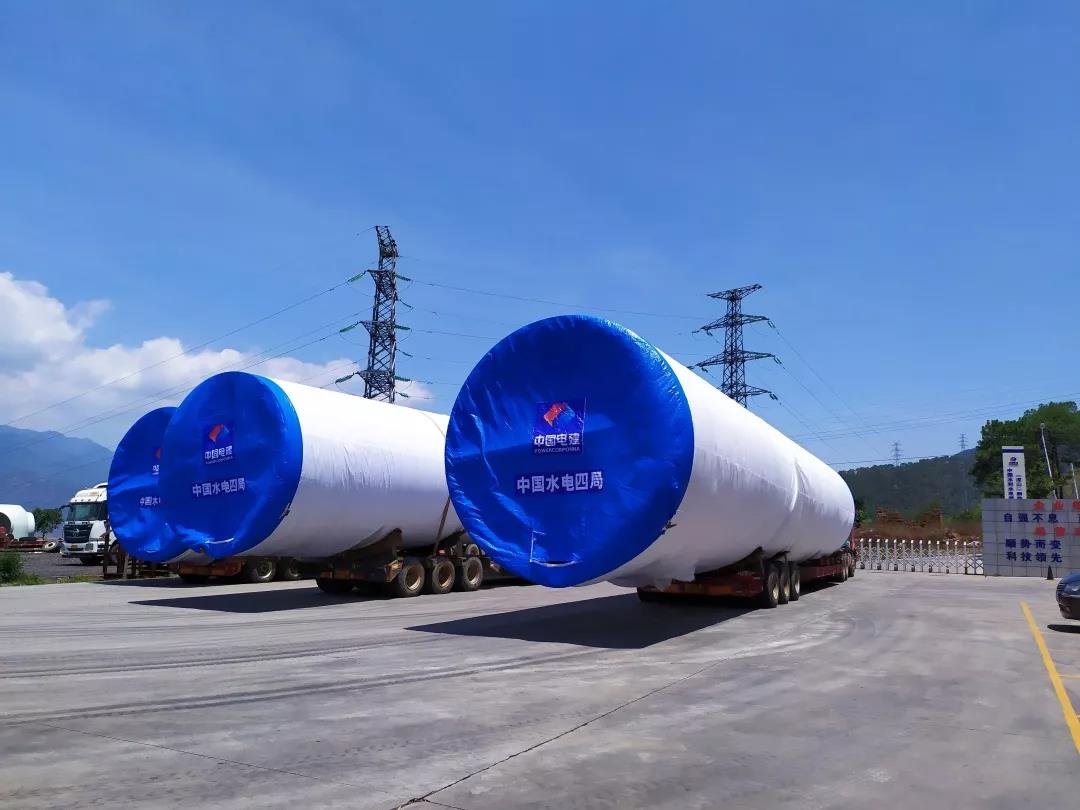

6月8日,随着最后一辆塔架车缓缓驶出厂门,标志着凉山基地承制的43套茨达风电塔架制造项目顺利完成发货。“筚路蓝缕启山林,栉风沐雨砥砺行”。该项目自开工至今年2月底,因风场内运输道路问题,致使塔架无法运输至现场,导致场地积压严重,生产受阻;业主要求6月份将43套塔筒全部吊装完成,面对钢板、法兰排产滞后等种种困难,致使工期紧张。在装备公司及经理部领导的统筹协调下,针对钢板、法兰供货滞后,派遣专人赴钢厂及法兰厂驻点催货,把原方案钢板采用火车运输改为汽车运输的方式,保证了原材料及时供应。并通过调拨设备、增加施工人员、提前采购备品备件及调配生产线等方式,确保每天完成4段塔筒生产,使该项目按期完成了全部生产及发货任务。

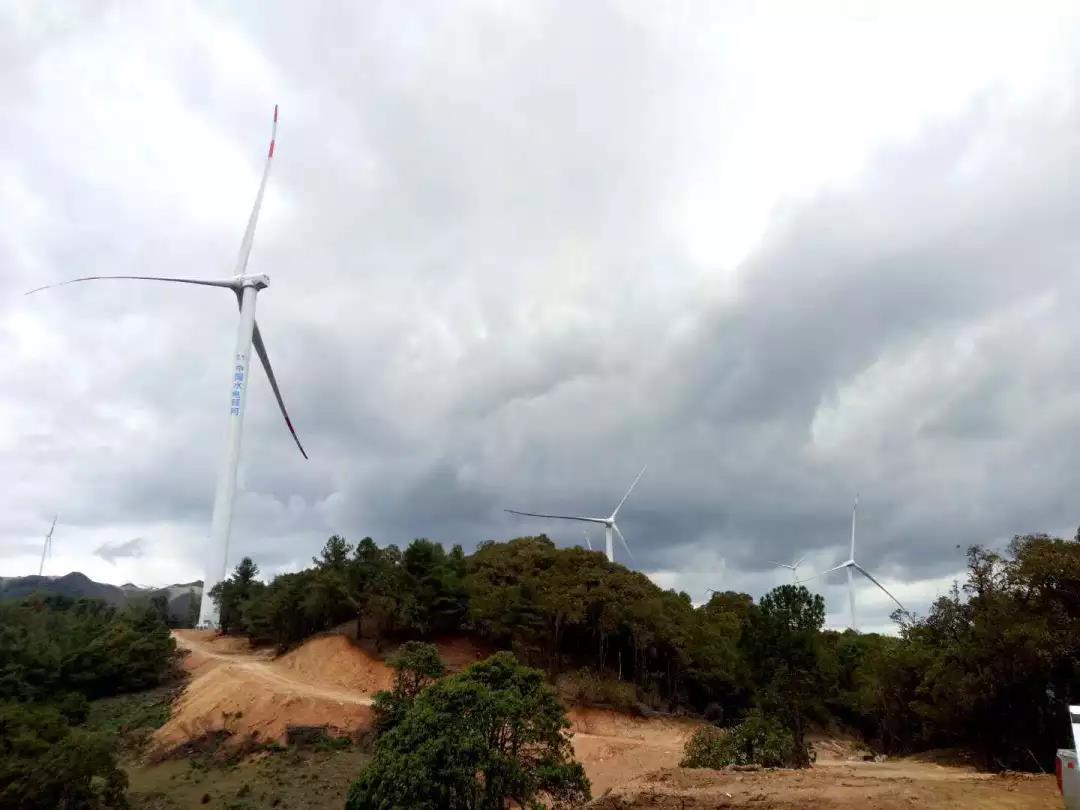

“干一方工程,树一方形象,立一方口碑”。高山之巅,“水电人”追风的故事仍在延续,而他们架起的座座白色风机正迎风起舞。车间里耀眼的焊花还在不停的摆动,那些忙碌身影正在进行后续风电塔架的生产。凉山基地全体员工将“坚守初心,砥砺前行”,继续谱写“水电人”追风的故事!
